380-kv-schaltanlage obermooweiler

Genehmigung & Zeitplan

Genehmigung



Bevor die geplanten Maßnahmen am Standort Obermooweiler umgesetzt werden können, sind verschiedene Genehmigungs- und Anzeigeverfahren erforderlich. Die Erweiterung und Verstärkung der 380-kV-Schaltanlage erfolgt nach den Vorgaben des Bundes-Immissionsschutzgesetzes (BImSchG). Zuständige Behörde ist das Landratsamt Ravensburg. Im Rahmen der Verfahren werden insbesondere die Auswirkungen des Vorhabens auf Mensch, Umwelt und Natur sowie die Einhaltung der gesetzlichen Anforderungen geprüft. Der geplante Austausch des Isoliergases in der bestehenden gasisolierten Schaltanlage wird im Rahmen eines Anzeigeverfahrens behandelt, während wesentliche Änderungen der Anlage einer Genehmigung nach dem BImSchG bedürfen.

Zeitplan und Bau

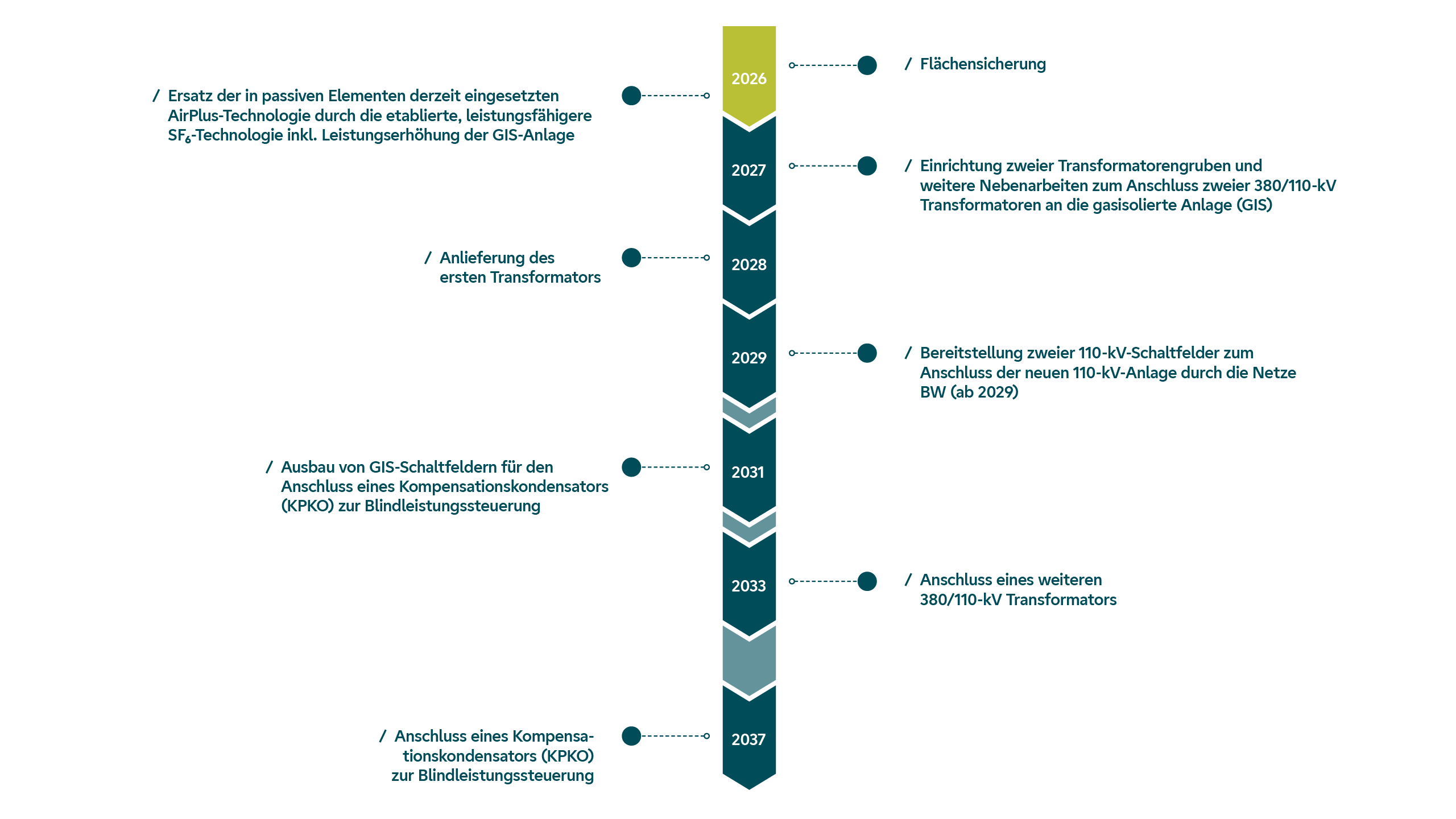

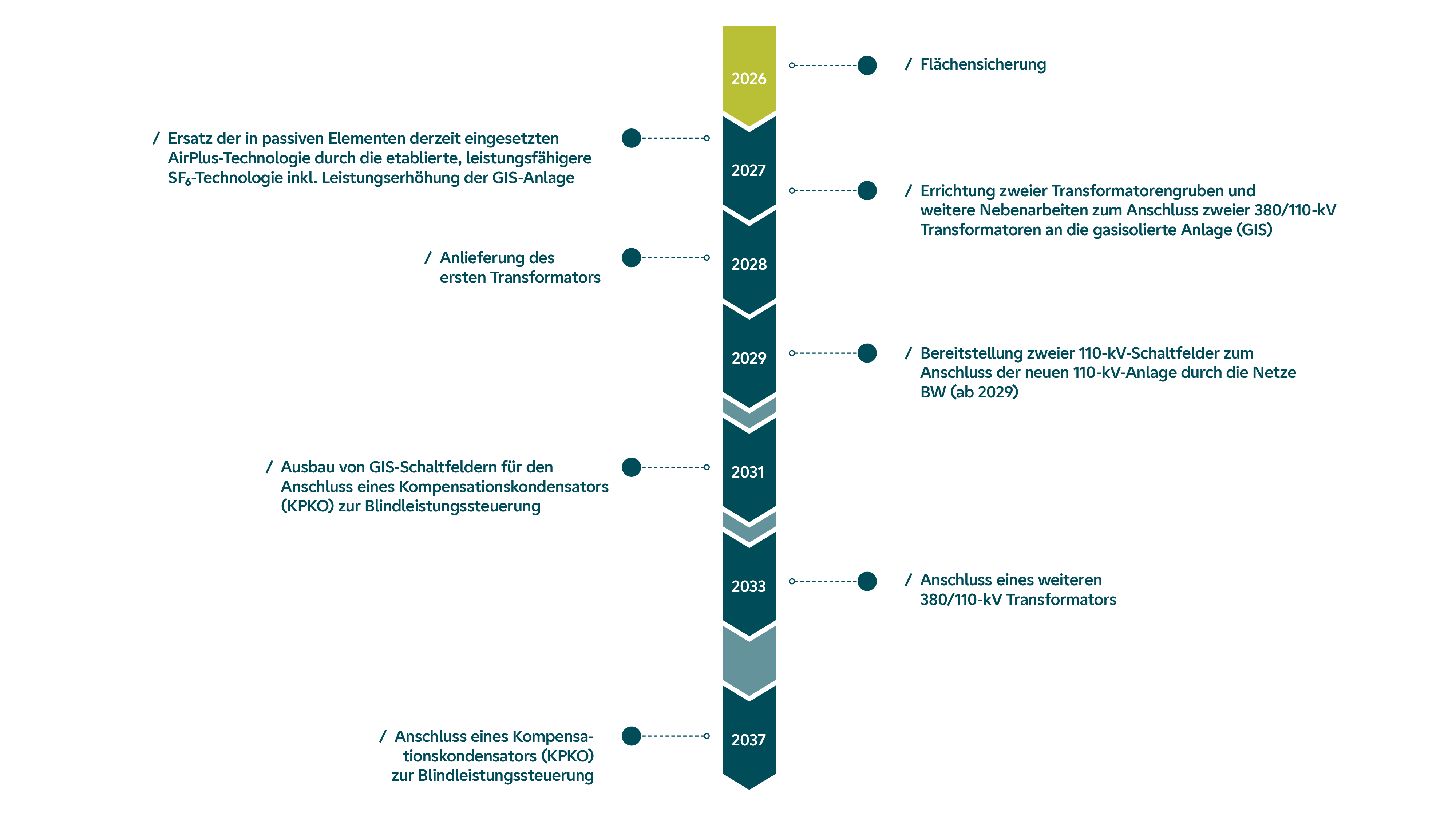

Die Umsetzung des Projekts erfolgt schrittweise über mehrere Jahre. Im Jahr 2026 stehen die Flächensicherung sowie wichtige Planungs- und Genehmigungsschritte im Mittelpunkt. Anschließend beginnen die baulichen Vorbereitungen für die Erweiterung des Standorts.

Ab 2027 sind erste Bauarbeiten vorgesehen. Dazu gehören unter anderem die Herstellung von Transformatorengruben sowie weitere vorbereitende Maßnahmen für den Anschluss der neuen Transformatoren. In den darauffolgenden Jahren erfolgen die Anlieferung und Inbetriebnahme der neuen Betriebsmittel sowie die Erweiterung der Schaltanlage. Parallel dazu werden zusätzliche Schaltfelder geschaffen und Maßnahmen zur Spannungsregelung umgesetzt. Die Realisierung erfolgt bedarfsgerecht und in mehreren Ausbauschritten bis in die 2030er-Jahre. Der angestrebte Zielzustand des Standorts soll bis 2037 erreicht werden.

0Datei(en) hochgeladen
