Umspannwerk Pulverdingen

Projekttagebuch

Mit aktuellen Bildern und Informationen zu den Bautätigkeiten halten wir Sie hier up to date!

Einführung

Willkommen zu unserem neuen „Projekttagebuch“. Hier werden wir künftig über Meilensteine und andere wichtige Themen rund um die Modernisierung und Erweiterung des Umspannwerks in Pulverdingen berichten.

Die Anlage trägt seit Langem zur sicheren Stromversorgung im Großraum Stuttgart bei. Damit dies so bleibt, investiert TransnetBW in den Standort und erweitert und erneuert die fast 50 Jahre alte 380-kV-Schaltanlage im laufenden Betrieb. Mit dem Spatenstich im Sommer 2023 sind die Bauarbeiten offiziell gestartet. Bereits im Vorfeld wurden umfangreiche Erdarbeiten zur Vorbereitung des Baufelds durchgeführt.

Strompreisbremse Kachel

oktober/november 2025

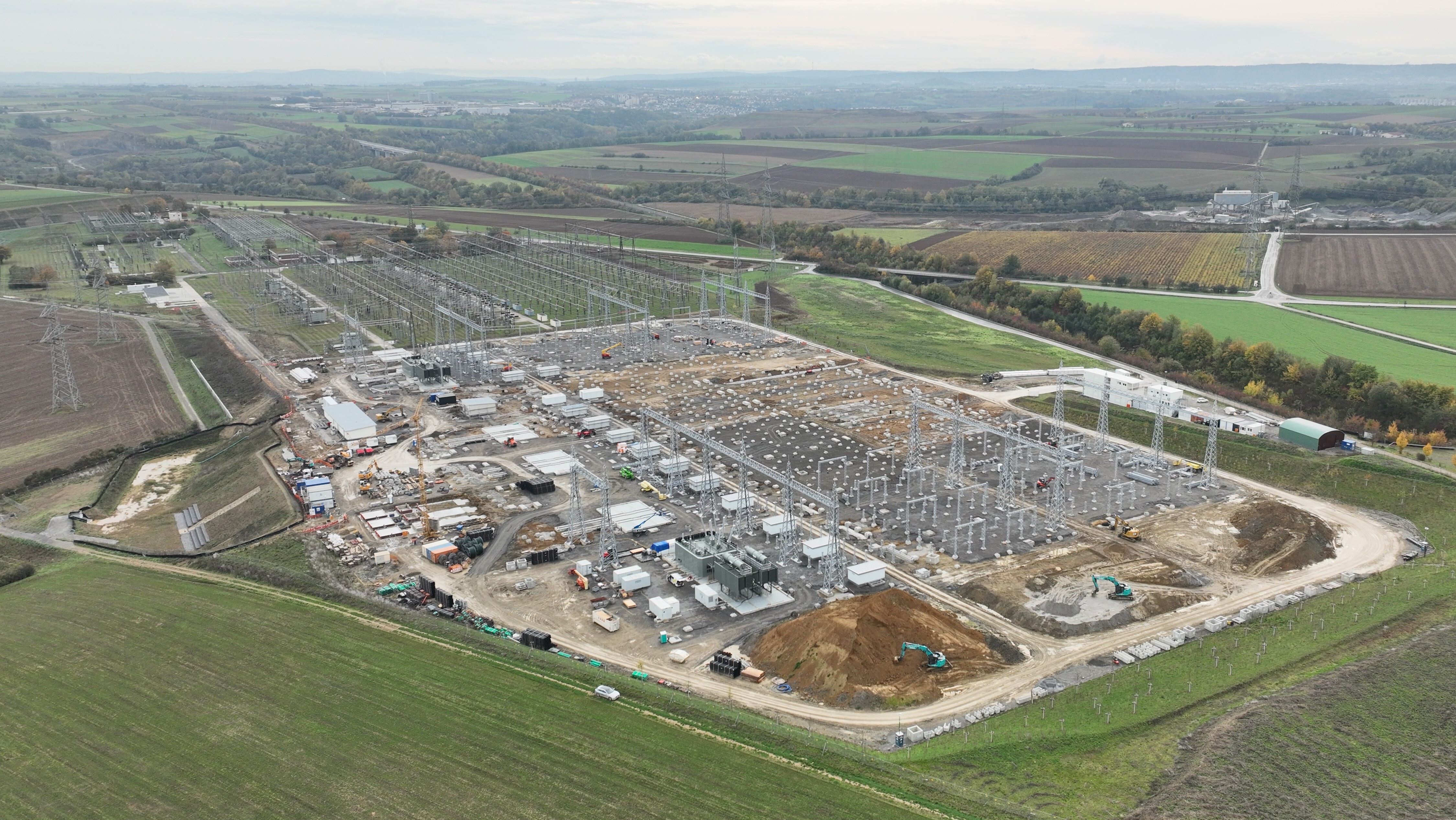

Zwei weitere Schwergewichte für Pulverdingen

Ende Oktober / Anfang November 2025 wurden zwei weitere Transformatoren per Schwerlasttransport zum Umspannwerk Pulverdingen transportiert. Die jeweils 275 Tonnen wiegenden Schwergewichte sind für die Erneuerung der Anlage notwendig.

Die Spedition Kübler führte die beiden Transporte wieder in der Nacht durch, um die Beeinträchtigung für den Verkehr so gering wie möglich zu halten. Die Route des Transports startete am Bahnhof in Kornwest-heim, führte über Ludwigsburg – Asperg – Markgröningen und endete im Umspannwerk Pulverdingen. Eine der schwierigsten Stellen war der Kreisverkehr bei Markgröningen, hier musste der Trafo über eine Leitplanke gehoben werden.



Mai 2025

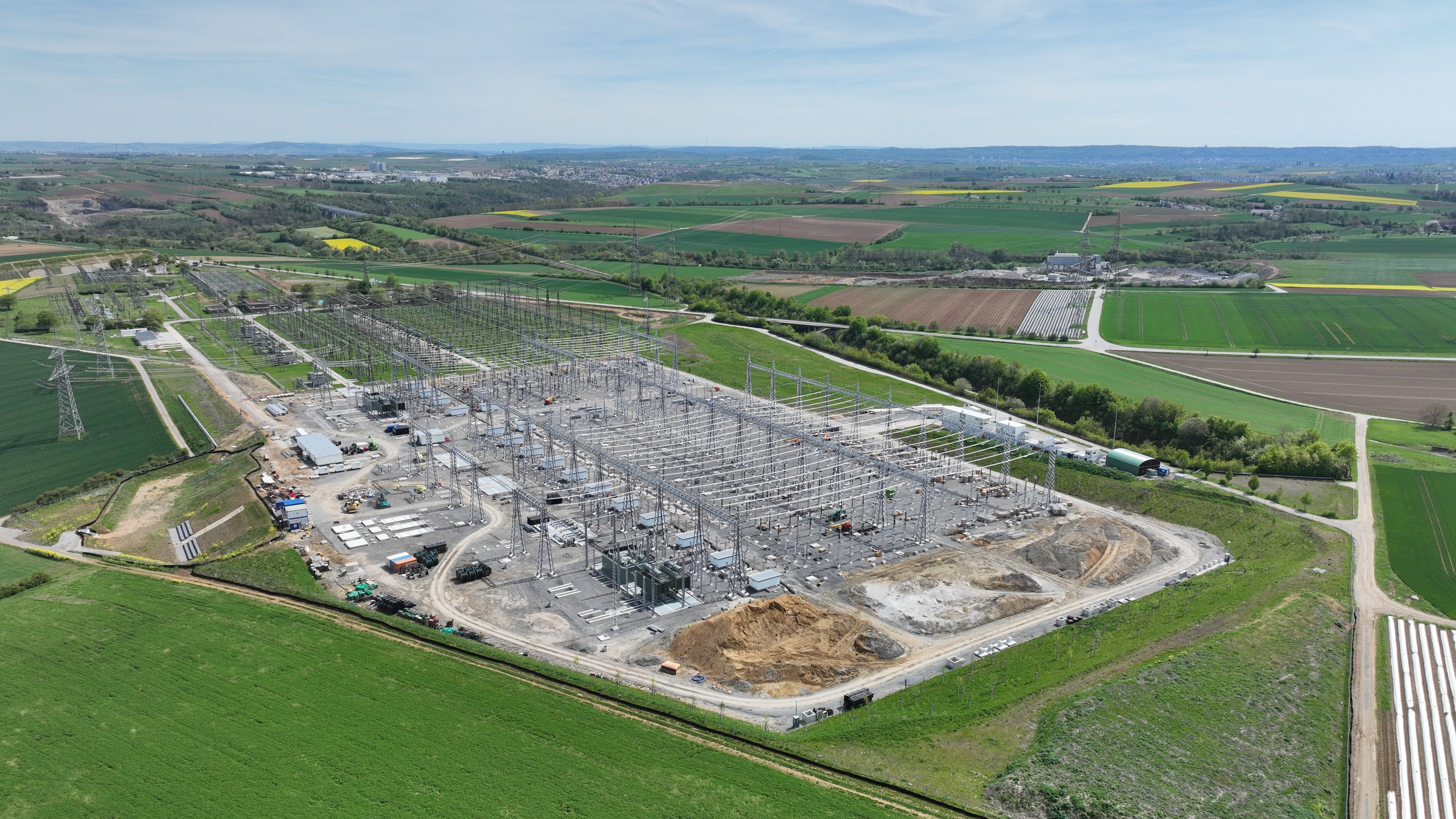

Es wird voller auf dem Baufeld

In Pulverdingen wächst das neue Umspannwerk Schritt für Schritt weiter – und das wird auf dem Baufeld immer deutlicher sichtbar. Seit Dezember sind mehrere neue Portale errichtet worden, die inzwischen mit den dazugehörigen Verbindungsleiterseilen verbunden sind. Auch die Stahlunterkonstruktionen, die später als Träger und Abstandshalter für die Betriebsmittel dienen, wurden bereits auf vielen Fundamenten aufgebaut.

Die einzelnen Schaltfelder sind inzwischen gut zu erkennen – das Umspannwerk nimmt sichtbar Gestalt an.

Doch welche Betriebsmittel kommen in einem Umspannwerk der TransnetBW eigentlich zum Einsatz? Und welche Aufgaben übernehmen sie? Antworten auf diese Fragen finden Sie in der Umspannwerksbroschüre der TransnetBW.

Dezember 2024

Sichtbare Fortschritte

Die Arbeiten am Umspannwerk Pulverdingen gehen weiter zügig voran. Besonders markant sind die in diesem Jahr errichteten ersten Portale für die Leitungseinführung. Zudem wurden viele der Einzelfundamente für die Betriebsmittel gebaut und das neue Betriebsgebäude fertiggestellt.

Juli 2024

Ein Jahr seit Baustelleneröffnung

Vor etwa einem Jahr wurde die Baustelle für die Erneuerung und Erweiterung des Umspannwerks Pulverdingen eröffnet. Seitdem hat sich viel auf der Baustelle getan: Stellung der Portale, Bau der Einzelfundamente, Errichtung des Betriebsgebäudes, etc.

Januar 2024

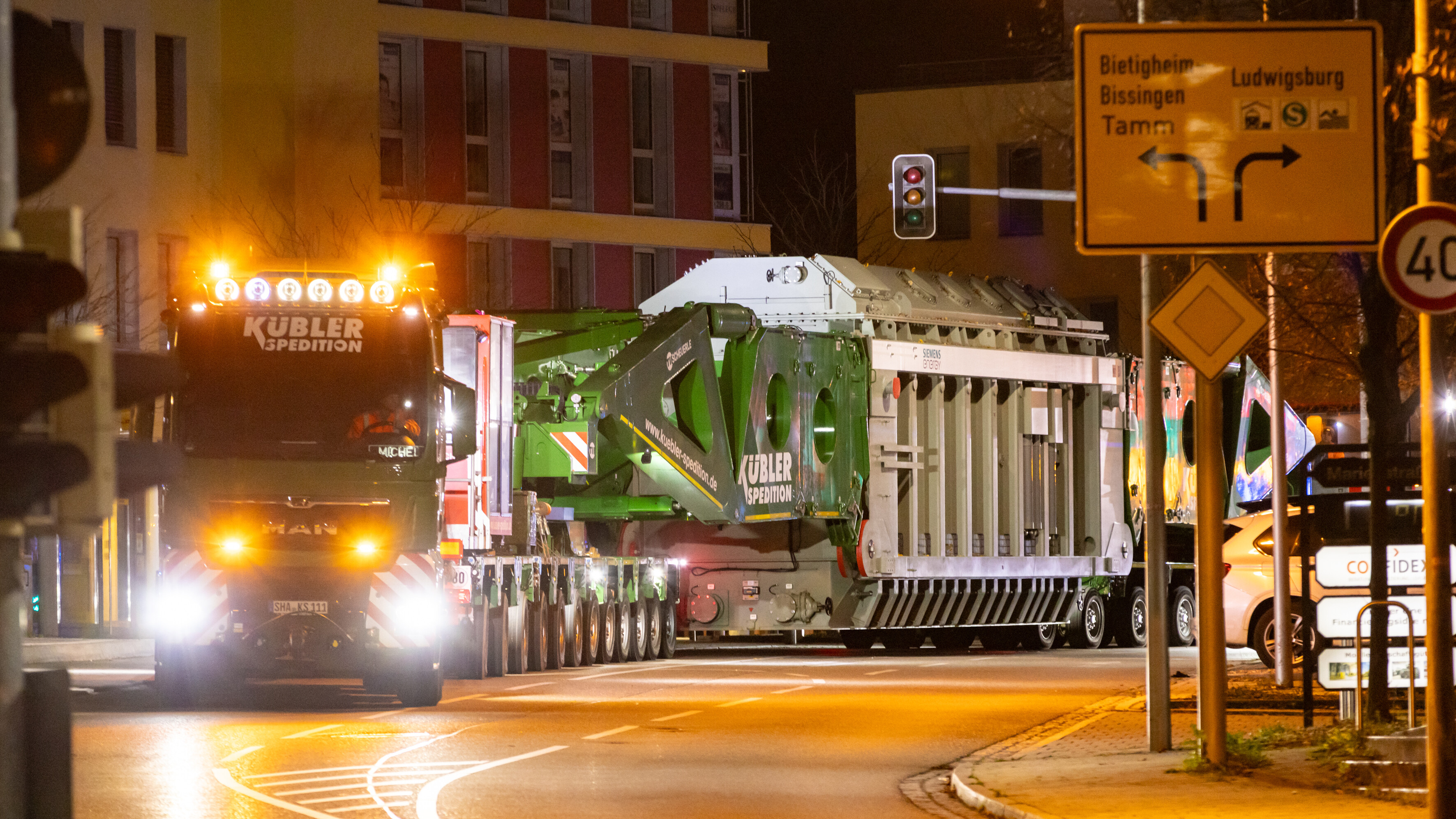

Trafotransport

Die Modernisierung und Erweiterung des Umspannwerks in Pulverdingen schreitet voran. Vor einigen Wochen fanden insgesamt vier Schwerlasttransporte von Phasenschiebertransformator-Teilen auf das Umspannwerksgelände nach Pulverdingen statt. Für den Transport wurde die Firma Kübler von TransnetBW beauftragt. Um den Straßenverkehr so wenig wie möglich einzuschränken, wurden die Transformatoren jeweils in der Nacht bewegt. Die Transporte starteten jeweils am Bahnhof in Kornwestheim um 22 Uhr und kamen gegen 2 Uhr am Umspannwerk in Pulverdingen an.

0Datei(en) hochgeladen
