Umspannwerk Pulverdingen
Mit der Erneuerung und Erweiterung im laufenden Betrieb macht TransnetBW sein Umspannwerk in Pulverdingen fit für die Zukunft.
massnahmen
Aufgrund des Alters und der Anlagentopologie kann die bestehende 380-kV-Schaltanlage nicht nach aktuellem TransnetBW-Standard erweitert werden. Eine Erneuerung ist notwendig, um den gestiegenen Anforderungen gerecht zu werden. Diese Anforderungen betreffen die Kurzschlussfestigkeit, die Übertragungskapazität sowie die Regelung der Spannung im Stromnetz.
Vorbereitende Maßnahmen sind notwendig, um den Netzbetrieb während der Bauzeit zu gewährleisten. Das können zum Beispiel Bodenarbeiten sein.
Ertüchtigungsmaßnahmen

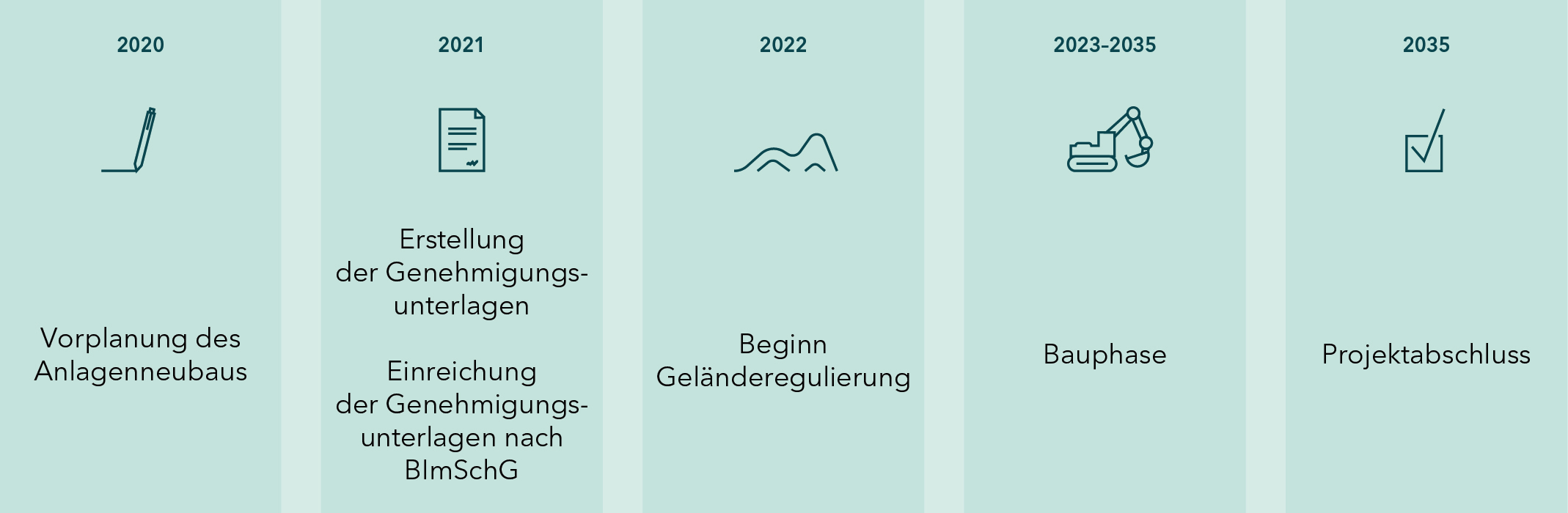

Zwischen November 2020 und Dezember 2024 finden Ertüchtigungsmaßnahmen in der 380-kV-Schaltanlage statt. Das Betriebsgebäude wurde bereits im Februar 2022 fertiggestellt. Der neue Transformator konnte Ende des Jahres 2021 in Betrieb genommen werden. Nun wird die Leittechnik der Schaltfelder schrittweise modernisiert. Damit sind die Weichen für das künftige Zusammenspiel zwischen der bestehenden und der erneuerten 380-kV-Schaltanlage gestellt.
Geländeregulierung
Die vorbereitende Maßnahme Geländeregulierung umfasst Erd-, Tiefbau- und Straßenbauarbeiten, durch die ein möglichst ebenes Gelände hergestellt wird. Bevor diese Arbeiten starten können, werden zwischen März und Oktober 2022 vorbereitende Maßnahmen auf dem Baufeld durchgeführt. Das notwendige Grundstück für das neue Umspannwerk wurde bereits 2021 erworben. Die Bauarbeiten starteten im Juni 2022 und wurden im Herbst 2023 abgeschlossen.
Die Erneuerung der 380-kV-Schaltanlage im Umspannwerk Pulverdingen umfasst
Darüber hinaus sind eine 380-kV-Kompensationsdrosselspule und eine 380-kV-Kompensationskondensator-Anlage für die Blindleistungskompensation vorgesehen. Eine 380-kV-Kabelverbindung zwischen dem 380-kV/220 kV-Transformator und dem zugehörigen 380-kV-Schaltfeld ist ebenfalls eingeplant.
Nach den Vorbereitungen folgt die Leitungseinführung in drei Schritten mit jeweils eigenem Genehmigungsverfahren. Dafür sind teils mehrjährige Freileitungsprovisorien notwendig, die einen sicheren Betrieb der Schaltanlage während der Bauzeit gewährleisten. Die Baumaßnahmen für die Leitungseinführungen sollen voraussichtlich Anfang 2025 starten.
bestand und planung
Das Gelände vor dem Umbau
Das Gelände nach dem Umbau
3D-Visualisierungen
Genehmigungsverfahren
Für die Erweiterung und Erneuerung des Umspannwerks hat TransnetBW im Dezember 2021 einen Antrag beim Landratsamt Ludwigsburg eingereicht. Dieser wurde im Juli 2022 genehmigt. Für die Leitungseinführungen wurden bzw. werden die notwendigen Umbaumaßnahmen in drei Schritten zwischen 2022 und 2024 beim Regierungspräsidium Stuttgart beantragt.
Mehr zum Genehmigungsverfahren finden Sie hier.
TransnetBW GmbH
Projektkommunikation
Pariser Platz
Osloer Straße 15-17
70173 Stuttgart
Erfahren Sie mehr über die Technik und unseren Umgang mit Immissionen.
Treten Sie mit uns in Kontakt – wir sind bei Fragen oder Anregungen gerne für Sie da.
Hier geht es zurück zur Startseite und zur Einführung in das Projekt.
Hier finden Sie eine Übersicht aller aktueller Netzbauprojekte von TransnetBW.
