Grafenrheinfeld – Kupferzell – Großgartach

GUT informiert
Unser Projekttagebuch informiert Sie über aktuelle Entwicklungen und Meilensteine rund um den Bau der Netzverstärkung Grafenrheinfeld – Kupferzell – Großgartach.
Erfahren Sie alles Wichtige über die Baumaßnahmen. Unsere regelmäßigen Updates halten Sie auf dem Laufenden.
30. Juni 2025

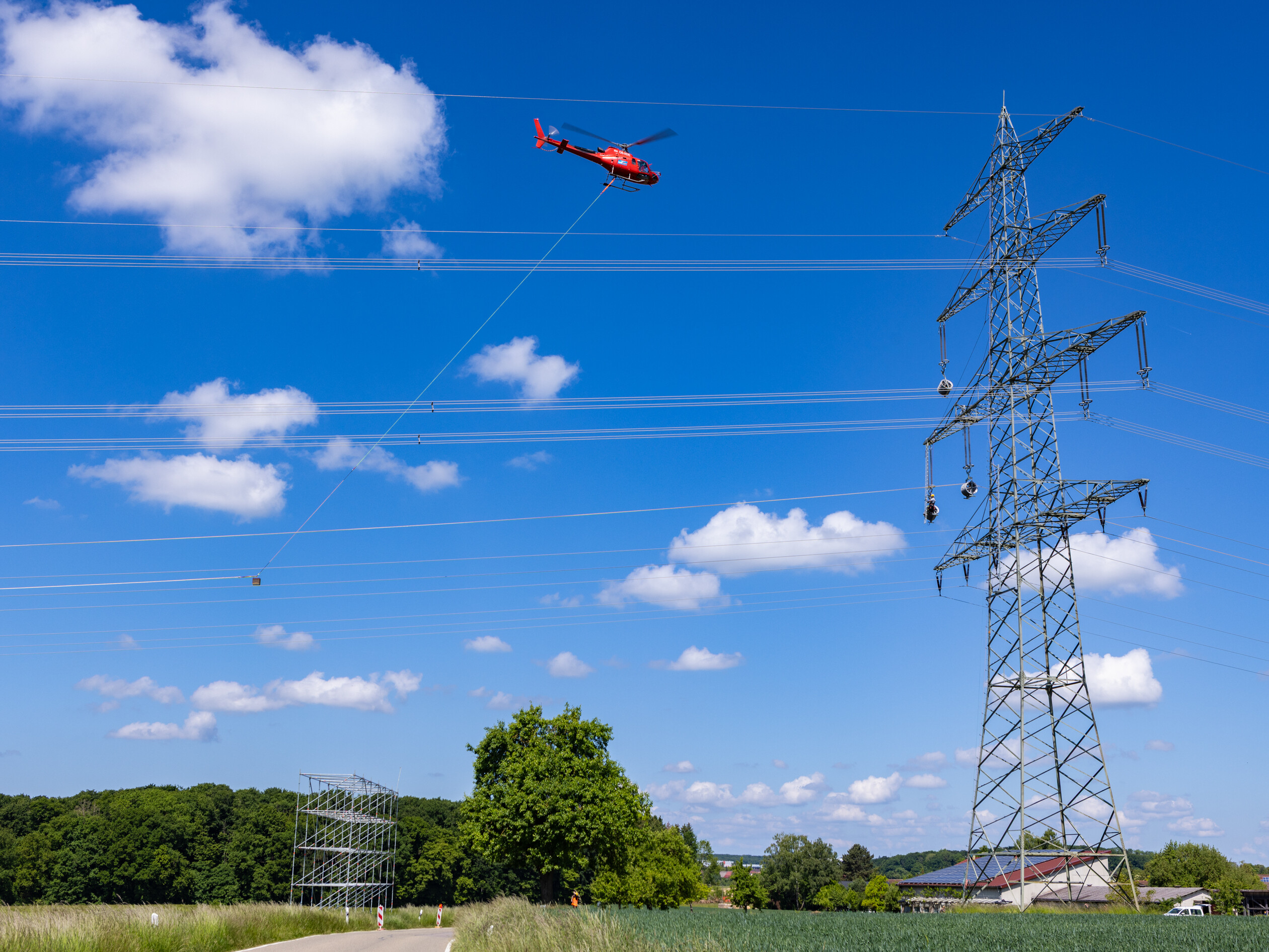

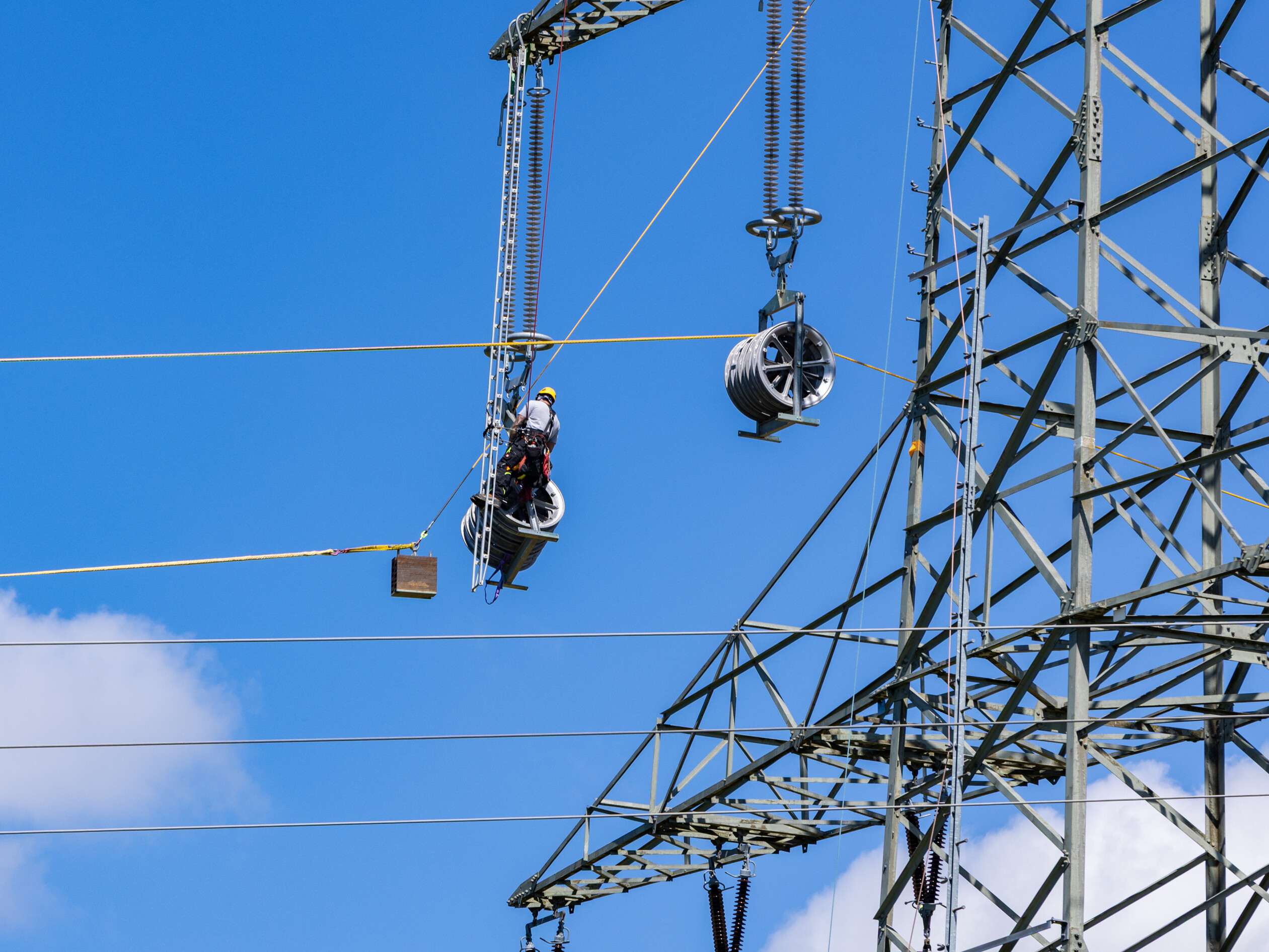

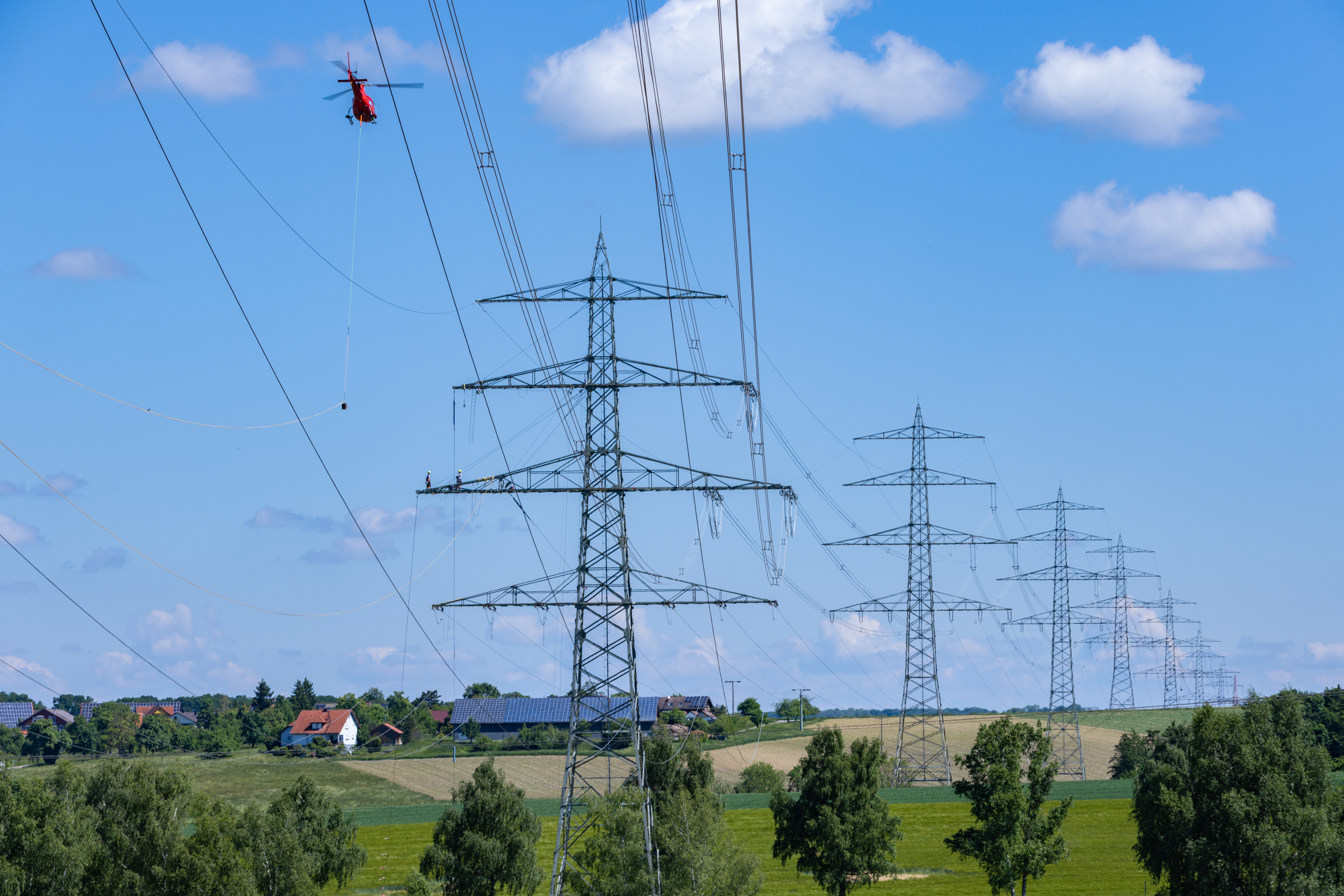

In Abschnitt 2 bei Kupferzell wird das Vorseil für die Auflage des zusätzlichen Stromkreises gezogen. Dafür gibt es grundsätzlich verschiedene Möglichkeiten: Ein Vorseil kann von Hand, per Helikopter oder per Drohne eingezogen werden. In diesem Abschnitt wird das Vorseil mit einem Hubschrauber eingezogen. Es folgen dann das Zugseil und anschließend das zukünftig stromführende Leiterseil.

3. Juni 2025

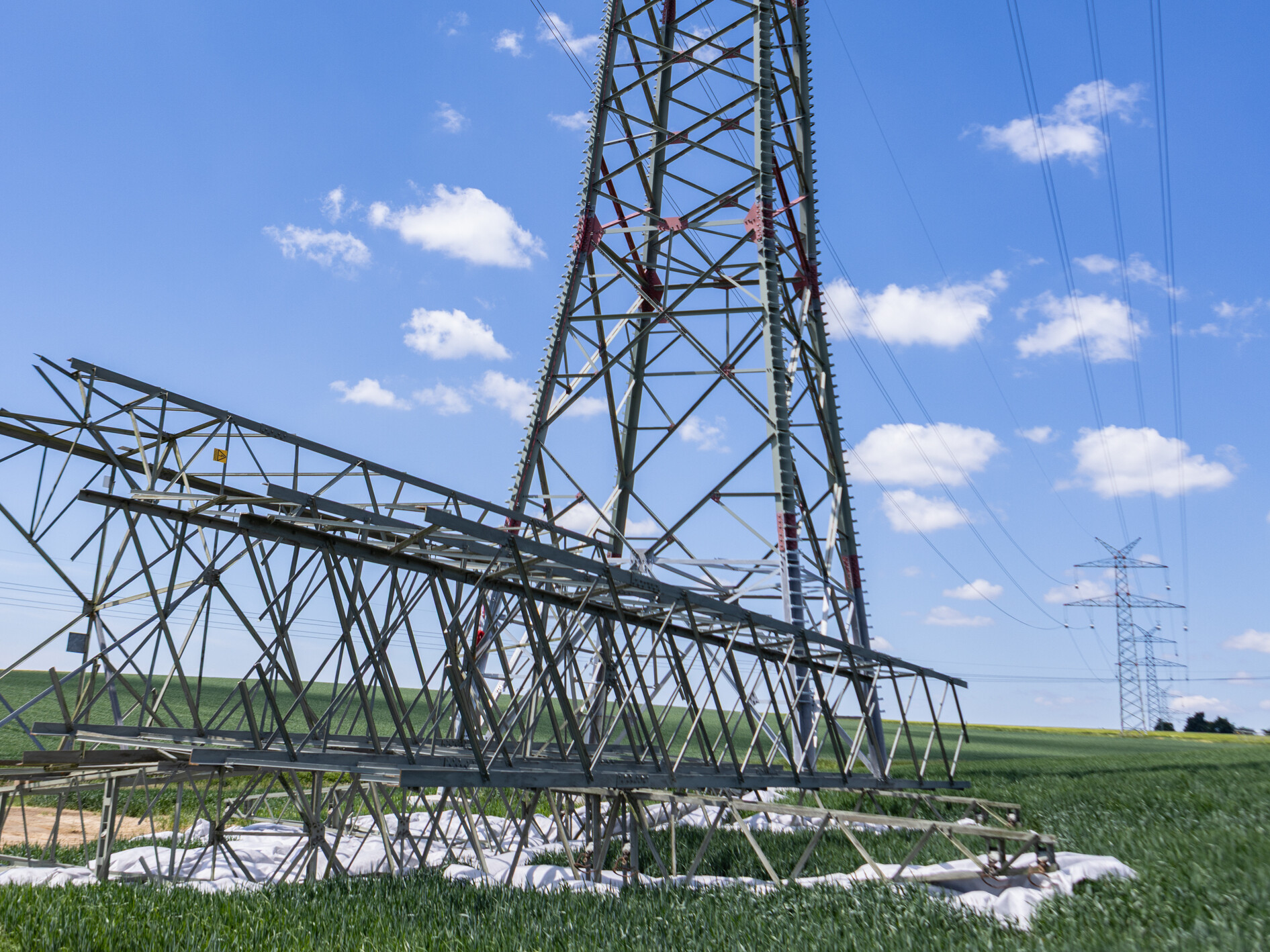

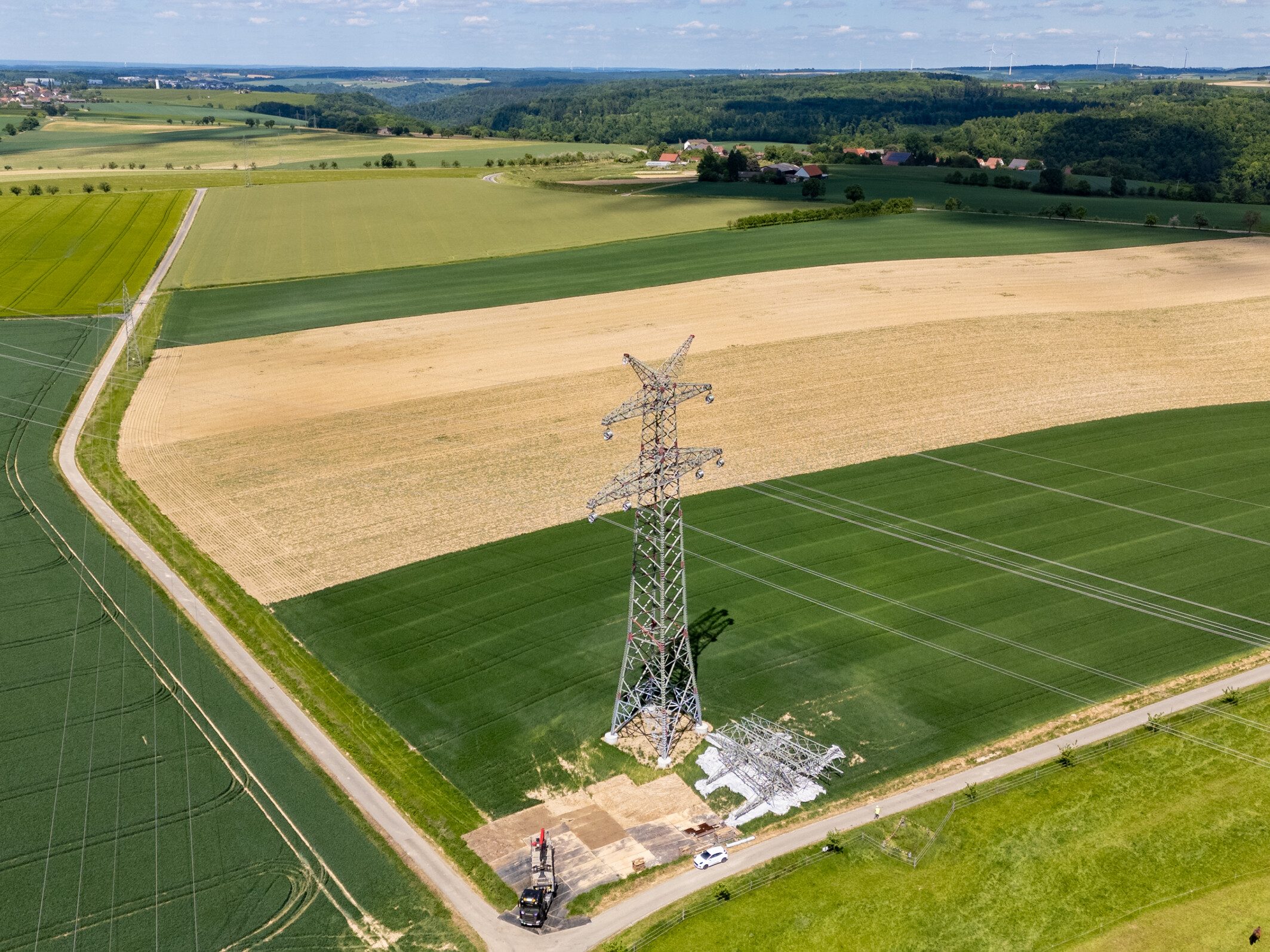

Im Abschnitt 3 bei Neuenstein wird ein bereits vormontierter Mast auf einem Fundament zunächst in die bestehende Leitung gestockt. Dieser ersetzt den alten Mast standortgleich bzw. im unmittelbaren Umfeld. Auf den Bildern ist der neu errichtete Mast zu sehen, erkennbar an der doppelten Erdseilspitze. Darunter liegen die zurückgebauten Teile des alten Masts. Anschließend werden die Leiterseile, die auf dem alten Mast aufliegen, auf den neuen Mast übernommen. Der Tausch der Leiterseile erfolgt zu einem späteren Zeitpunkt, da das Netz im Winter stärker ausgelastet ist und notwendige Abschaltungen deshalb nicht möglich sind.
21.Mai 2025

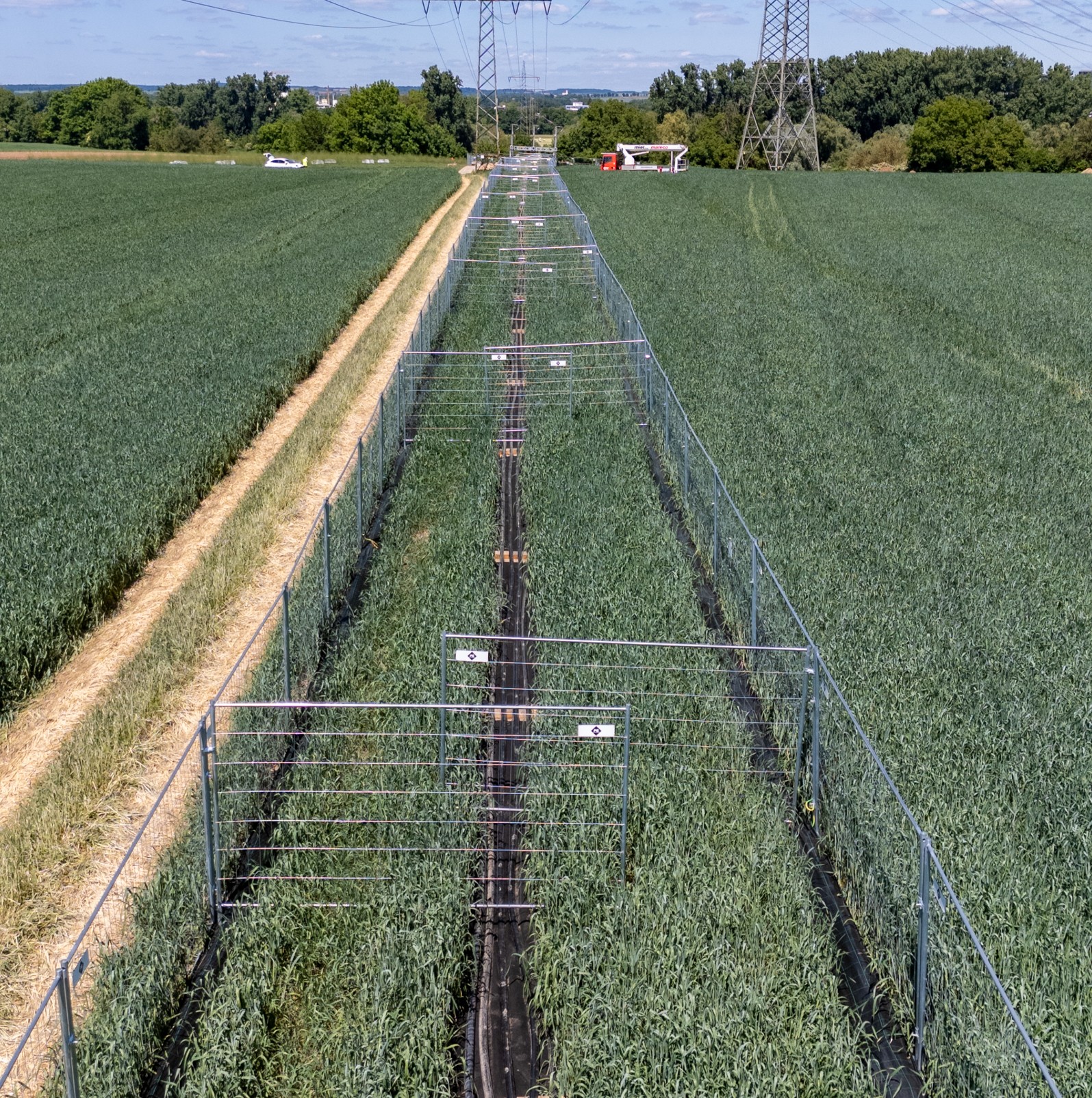

Im Bereich Untereisesheim im Abschnitt 3 kommen spezielle Baueinsatzkabel zum Einsatz, um die für Bauarbeiten erforderliche Spannungsfreiheit sicherzustellen. An dieser Stelle verlaufen Stromleitungen des Verteilnetzbetreibers, über denen aus Sicherheitsgründen keine Arbeiten durchgeführt werden dürfen. Die Baueinsatzkabel werden temporär installiert, während ihrer Nutzung zum Schutz eingezäunt und anschließend zurückgebaut. Alle Arten von Provisorien werden eingesetzt, wenn keine temporären Abschaltungen möglich sind.

07.Mai 2025

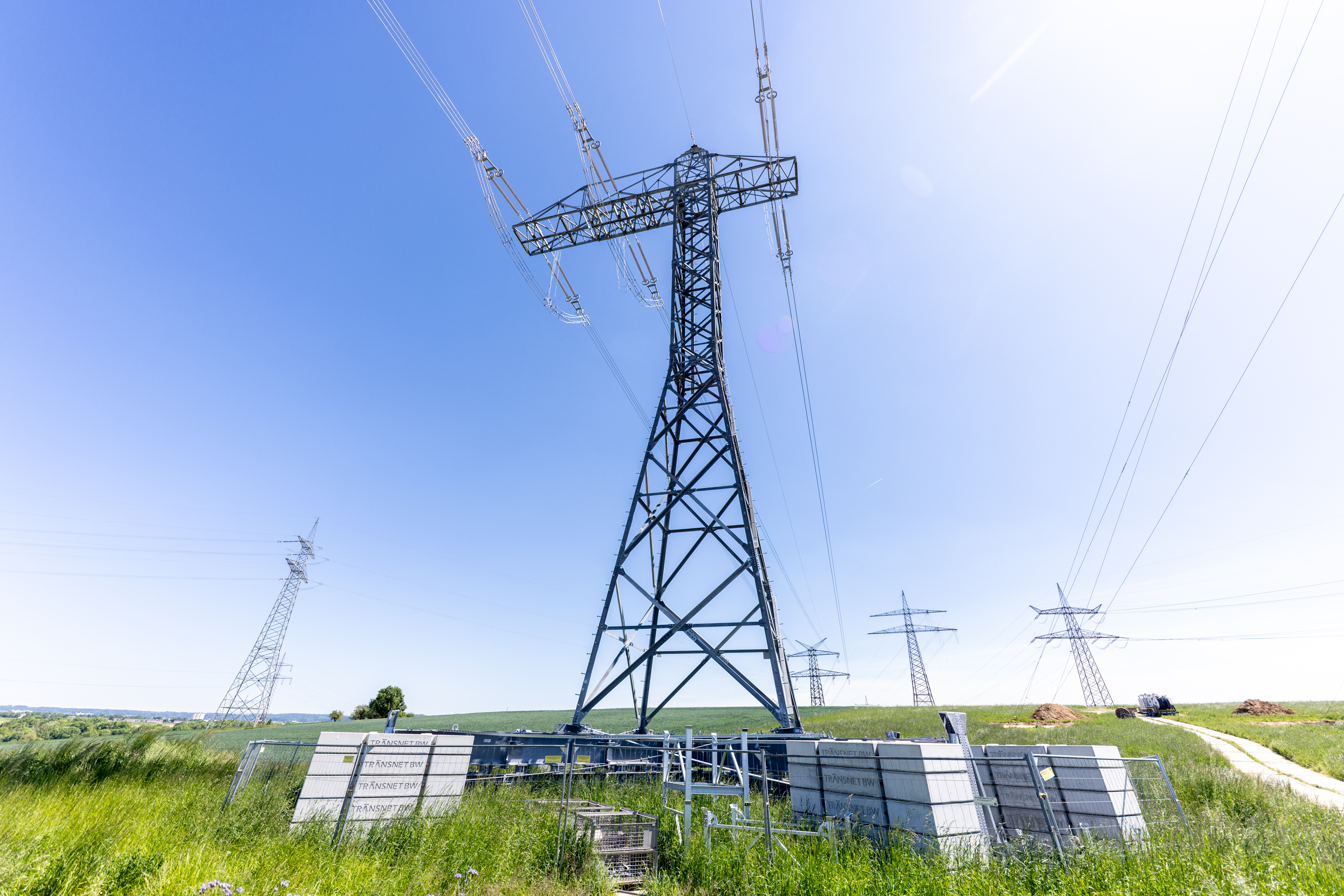

Die Bauarbeiten in Abschnitt 3 zwischen Kupferzell und Großgartach schreiten weiter voran: Im Zuge der Arbeiten wurde ein Auflastprovisorium errichtet. Hierbei wird ein Stromkreis, der sich aus drei Phasen (= stromführende Leiter) zusammensetzt, vom bestehenden Mast auf das Provisorium umgelegt. Dieses befindet sich unmittelbar neben dem bestehenden Mast. Durch die entstandene Spannungsfreiheit sind Arbeiten beziehungsweise Erneuerungen an bestehenden Masten möglich. Ein Auflastprovisorium benötigt kein festes Fundament und wird nur temporär eingesetzt. Nach Abschluss der Baumaßnahmen wird der Stromkreis wieder zurückgelegt und das Auflastprovisorium zurückgebaut.

17. September 2024
In Abschnitt 3 zwischen Kupferzell und Großgartach schreiten die Bauarbeiten an den neuen Masten zügig voran.
Einer dieser Masten steht bei Neckarsulm: Er ist 47 Meter hoch und ersetzt am selben Standort einen alten Mast. Während des Baus hat TransnetBW die Leiterseile auf den Boden heruntergelassen und mit sogenannten Totmannankern am Boden befestigt. So konnte der alte Mast mit dem Fundament zurückgebaut und der neue Mast gegründet werden. Im Anschluss wurden die Leiterseile wieder am neuen Mast abgespannt.
Ein weiterer dieser neuen Maste steht bei Heilbronn. Er ist 56 Meter hoch und ersetzt den alten Mast, ebenfalls auf dem Bild zu sehen, etwas standortversetzt. Den alten Mast baut TransnetBW derzeit zurück. Die neuen, zusätzlichen Leiterseile plant TransnetBW, im nächsten Jahr an beiden Masten zu installieren.
16. April 2024
Im Abschnitt 2 zwischen Rittershausen und Kupferzell wird das Netz mit zusätzlichen Leiterseilen verstärkt. Im Bereich der Einführung in das Umspannwerk Kupferzell muss dafür der Mastkopf getauscht werden, um die Anordnungen der Leiterseile anzupassen (Elektrotechnisch: Phasentausch). Dafür demontieren die Monteure die Erdseile am alten Mastkopf, um den Tausch vorzubereiten.
15. April 2024

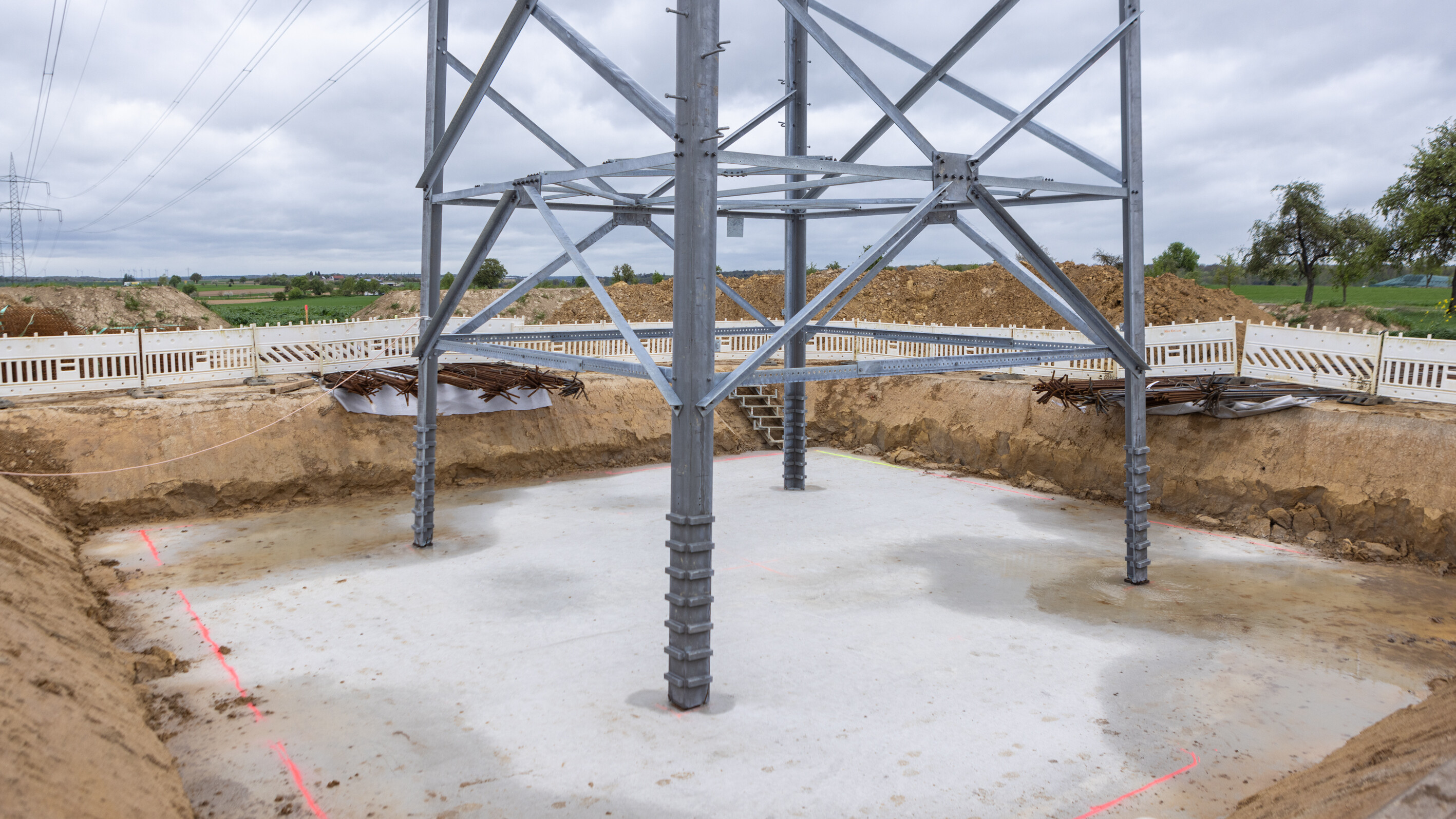

Auch im Abschnitt 3 zwischen Kupferzell und Großgartach laufen bereits die Bauarbeiten. Die Fundamente der neuen Tragmasten liegen in der Achse der bestehenden Anlage. Weil die Netzverstärkung einen neuen leistungsfähigeren Stromkreis vorsieht, werden die neuen Masten größer als die alten Masten. Bevor die neuen Masten gebaut werden können, braucht es neue Fundamente. Das Bild zeigt die Sauberkeitsschicht, welche zum justieren des Mastes benötigt wird und als ebene Arbeitsfläche für das nachfolgende Fundament dient.
TransnetBW GmbH
Pariser Platz
Osloer Straße 15-17
70173 Stuttgart
Hier erhalten Sie einen Einblick in das Projekt und können sich über die Meilensteine informieren.
Erfahren Sie mehr über die Technik des Netzboosters und unseren Umgang mit Immissionen.
Wissenswertes zum Planfeststellungsverfahren und zur Beteiligung der Öffentlichkeit.
Detaillierte Informationen finden Sie in unserer Projektbroschüre.
